學校操場塑膠跑道人造草坪施工方案

(一)13毫米塑膠跑道結構設計

(二)、透氣型塑膠跑道施工方案
1、作業要求 : 作業環境氣溫不能低于10 ℃。
2、作業程序流程順序:下層處理 →中間epdm橡膠施工→表面層噴涂料→標記線測畫。
3、施工準備: 桶放料放置:
a、需要按原材料種類 、生產批號垂直與料臺朝向放置整齊有序 ;
b、擺放時,顏色 、生產批號不可混亂 ;
c、原材料標簽貼必需朝上,并仔細記載 ,以便核對原材料時應用 ;
d、查驗桶壁及封口處不可有溢料情況 ;
顆粒物擺放:
a、按顏色與類別區分擺放與料臺后面 ;
b、顆粒物禁止與路面直接接觸,以防吸濕受潮 ;
c、核對包數、確切稱重每一袋 ,以便應用 ;
d、特別注意防火安全 。
料臺擺放 :
a、需要在作業時可觀察到全部;
b、與鋪設施工現場相距不能過遠 ;
c、需要接料 、下料 、上料都便捷 ;
機械設施準備就緒 :
a、安裝電源所在位置 ,專職人員監管 ;
b、機械設備安裝及調測 ;
4、最底層處理
1)處理施工現場 :務必清理施工現場基礎面的雜物 ,若有任意可揮發物油垢(如漆料 、石油瀝青油等)務必完全 切實清理 。
2)維護施工工地 :施工工地周邊務必布置工地圍擋 ,要做好防風 、擋土、擋人。工地圍擋自身要有安全穩定性 。
3)維護施工工地內原有建筑物 :
用膠帶紙粘在作業交界表面 ,形成防護用處 ,使其不會受到作業弄臟 。
5、中間epdm橡膠鋪裝 :
1)準備工作 :選定適合氣候(無強風 、無雨 )進行操作 ,確保場地內干燥。確定施工關鍵專用工具完好無損 :攪拌器運行一切正常 ,送料機車完好無損 ,塑膠材料攤鋪機及配件齊全 ,調測一切正常 ,盛料專用工具沒有懸浮物 ,手用專用工具齊全。確定供電系統一切正常 ,檢查 施工工地內清理潔凈 。 整句智能原創
2)稱量 :epdm橡膠和粘合劑各自用電子秤精確稱量 。
3)混合 :將粘合劑加進epdm橡膠中,嚴禁將epdm橡膠加進膠粘劑桶內。
4)拌和 :用臥式攪拌機充分的拌和 。
5)送料機 :按照按照作業方位將混和料垂直作業方位均勻的上料 ,保持不間斷送料。
6)鋪設 :攤鋪機作業員務必隨時檢測鋪設薄厚 ,保持每趟鋪設路徑與上趟鋪設路徑完全相連接 ,結合處務必抹平均勻的 ,無凸凹 情況 ,并及時清理雜物點。
7) 修面 :務必用泥灰刀 ,及時的將高出epdm橡膠 料面的雜物點及混在epdm橡膠中的雜物(包含 沒攪拌均勻的epdm橡膠塊),整理 潔凈 ,欠料處采取及時的補料 ,抹平抹光 。
8)人工抹光 :在攤鋪機不能鋪裝的區域 ,采取人工刮平抹平。
9)封場 :中間epdm橡膠作業進行后,務必將每天作業地區施工工地全部封閉 。
6、表面層噴涂 :
1)、全面檢查 :待中間epdm橡膠全部凝固后,對作業施工工地內采取全面檢查。切除超出3㎜的高點 ,對起鼓處切除 ,從新規整填料弄平。 一定要清理場地內任何雜物 。
2) 準備工作 :盡可能將同一批號的色漿料漿用于連續施工 。
3) 位置定位 :按工程圖紙或建設方的要求將場地畫分。 4) 校合:對劃分位置定位規格 ,一定要由施工隊長或技術檢驗員通過 檢驗復核無誤后,才能施工 。
4) 校合:對劃分位置定位規格 ,一定要由施工隊長或技術檢驗員通過檢驗復核無誤后,才能施工 。
5) 施工順序:選擇先大規模施工后小范圍施工的先后順序 ,即先施工塑膠跑道體育場地 ,后施工球場輔助范圍 。
6)稱量 : 色漿料漿 、粘合劑 、EPDM橡膠顆粒和膠粉分別用電子秤準確無誤稱量 。
7)噴漆 : 選擇肩扛式,兩手持噴槍管頭,噴嘴延伸線與地面上成45 °角,離地垂直高度 700 ㎜,上下均勻搖晃手臂 ,噴漆實際效果以看不到中間橡膠顆粒色為標準 ,避免噴色層疊 。
初次噴好凝固后通過再次噴漆 ,要求噴漆的方向與上一次噴漆的方向反過來 ,倒退有條不紊 ,表層的要求顆粒遮蓋均勻并留有分布 均勻的小孔 ,隨后通過檢測 ,噴漆不合格的邊緣處從新補噴。隨后請示監理員檢測以進到下一道工藝流程 。
7、標記線的測畫:
1)打線 :根據工程圖紙或建設方的要求通過場地精確測量 ,明確標記線基準點分布位置 。
2)標記符號線:無誤使用卷尺等測量工具 ,將基準點用墨斗線或白線繩做標記符號明確標記符號線。
3)校合:對畫過的標記符號線一定要通過施工隊長或技術檢驗員的校合后,明確是準確的 ,達到標準規定的要求 。
4)噴線:確保顏色均勻 。不破壞非標記符號線范圍 ,確保線框美觀性 。
5)調整 :若有噴漆到非標準支線外范圍的,立即用干凈抹布蘸少許醋酸丁酯擦去,將線框邊沿不齊處用美工刀片輕輕刮掉
8、退場
1)清理運動場地 :以確保有一個潔凈完整的運動場地交付使用 。
2)清除圍擋及防護物:清除的同時要留意防護運動場地 ,禁止發生污染及受損現象 。
3)清理垃圾 :不能有一切雜質留給甲方,為工程驗收做好充分的準備 。
三、聚氨酯塑膠面層施工

(一)、9mm塑膠球場結構
(二)、施工工藝
1. 基礎要求 : 施工前必需對基礎進行工程驗收 ,合格后方可施工 。
2. 鋪裝 工藝 :
2.1 施工要求 :
2.1.1務必清理現場基礎面的雜物 ,若有一切可揮發物油垢(如涂料 、石油瀝青油等)務必完全 全面清理 ,才能施工 。
2.2 施工流程 :
2.2.1施工順序:底層施工 →中層鋪裝 →面層鋪裝 。
2.3 施工準備:
2.3.1將所使用兩組分料漿和預聚體分別按批號排列
2.3.2按照當天施工現場周圍環境條件對每生產批號實行成膠測試 ,還有拉絲成膠測試 ,以準確無誤明確催化劑使用量 ,達到適合 的成膠速度 。
2.4 底層施工 :
2.4.1 打掃 :將場地內打掃干凈 ,消除超出毫米的高點 、場地周圍與護臺根部清理干凈 ,確保場地內無懸浮雜物 。
2.4.2維護 :用彩布條將場地進出口處圍擋,徹底塑料布覆蓋維護 。
2.4.3基礎 :務必用石英砂混和料漿 ,將所有鋪裝場地所有用刮板刮平基礎 。
2.4.4 檢驗 :待底層場地凝固后,檢驗是不是有漏點及不平整處,實行補料 ,保證下步場地順利開展
2.5 中層鋪裝 :
2.5.1 準備 :選擇適合氣候(無強風 、無雨 )工作 ,現場內干躁 。
確定現場關鍵工具完好無損 :攪拌機手電鉆一切正常 ,送料機車完好無損 ,盛料工具無雜質 ,釘耙定尺準確無誤 ,除泡機器一切正常 。 確定配電一切正常 ,現場內清掃干凈 。
2.5.2 稱量 :色料漿和預聚體務必各自用電子秤精確稱量 。
2.5.3 攪拌 :將預聚體加進色料漿中,嚴禁將色料漿加進預聚體料桶內。
2.5.4 拌和 :用拌和手電鉆充分的拌和 。
2.5.5 送料 :按照施工方位將拌和料漿垂直施工方位均勻倒料 ,保證與上批將料接縫處間距大致相同 。
2.5.6 鋪設 :鋪設先將料漿與上批料徹底黏結 ,每耙料含耙板二分之一 ,均勻拖拽 ,沒有堆砌料漿點,每耙料方位保持一致 ,每次料耙后,立即檢查耙子定尺高度 ,保證表面層厚度保持一致 。
2.5.7 修面 :務必穿自制釘鞋 ,手拿水勺 、壁紙刀 、刮刀 ,及時將高過料漿面的雜物點及混在將料中的雜物,整理干凈 ,對漏耙處進行立即補料 。
2.5.8 消泡 :在料漿拉絲成膠前,消除耙料過程中產生的機械泡或揮發泡。
2.5.9 封場 :中層施工完成后,務必將全部場地徹底封畢。
2.6 面層施工 :
2.6.1 檢驗 :待中層徹底凝固后,對場院內開展全面檢驗 。
清除高過2㎜的高點 ,對起鼓處切除 ,從新填充料抹平 。 打磨處理超出1.5 ㎜的高低不平處及刮痕等瑕疵 。
檢驗平整度 ,地面找平方法同
2.4.3,如果有條件可用水進行地面找平點確定 。
2.6.2 施工工藝 :施工工藝 同2.5.2~2.5.10 工藝實行 。
2.6.3 清邊:待塑膠材料呈拉絲成膠狀時,將透明膠布撕起,用刮刀將非工作區域內的溢料刮起來 ,防止2次處理 。
三、人造草坪

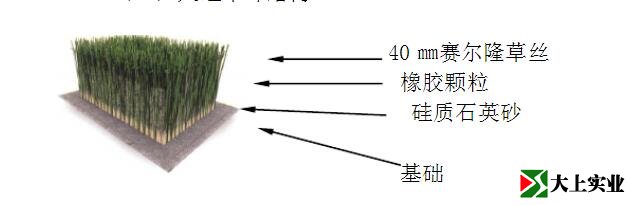

一)人造草坪結構

二)所用材料
(1)翠綠色人造草坪: 草高40㎜,草纖維度:11000TEX; 底布材質:三層底布
植草密度12600針/㎡,
(2)硅質石英砂,填充28㎏/㎡
(3)環保橡膠黑顆粒,
(4)粘結劑:環保型人造草坪專用樹脂粘結劑

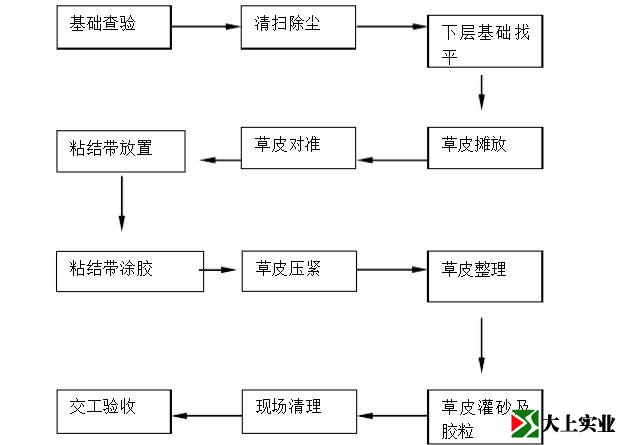

(三)施工工藝
1、基礎要求 在人造草坪施工前必須對基礎進行質量驗收,合格方可施工,不合格嚴禁施工。
2、施工準備 編制施工方案,并報公司審核。 工程用量編制材料計劃,確保施工質量和工期。
3、施工流程
1) 清理現場,對需鋪設草坪的場地進行清理,清除油污雜物、泥土等垃圾。
2) 場地四周應保持清潔,嚴禁垃圾入場。
5、粘結帶鋪設
1) 粘結帶鋪設單層順向排列,每條粘結帶之間必須拼接完整。
2)底層粘結帶必須鋪設平整,不能有皺起現象。
3)粘結帶兩端必須固定好。
6、草坪鋪設
1)草坪運抵施工現場,按照圖紙計算下料。
2)用專用工具對草坪進行鋪設、拉平、切邊對縫,草苗方向必須一致,否則易產生視覺色差。
3)用專用接縫防水膠和粘結帶使草坪接縫處連接好,待膠水產生粘結力后再壓實。填充石英砂。在草坪中注石英砂,使石英砂隱藏在草毛的根部,形成保護草毛的作用,使草坪更為耐用。充沙完畢后整平,保證石英砂厚度均勻一致;
7、交工驗收標準
1)人工草坪草色均勻一致,各種道線、點位線顏色均勻一致,鮮艷、無色差。
2)場地面層應平整,無明顯高差。
3)草坪接縫處應牢固,無間隙,粘結緊湊不開膠,填充均勻、平整。
4)場地標線要準確,功能區大小符合標準。
